КАК ВОЗВОДЯТ ДОТЫ

автор
Алексей Ардашев, инженер
Рис. Михаила Шмитова

Главный материал ДОТа - фортификационный железобетон. Из броневой стали, как правило, изготавливаются лишь отдельные элементы ДОТа. Толщина жслнзобетонных (ж/б) стен и перекрытий и определяет стой кость сооружен и я.

Бетон - искусственный каменный материал, получаемый в результате затвердевания смеси вяжущего вещества. воды, заполнителей, взятых в определенных пропорциях. С добавлением металлической арматуры бетон становится железобетоном - конструктивным соединением бетона и стати, в котором оба элемента работают совместно, как одно целое. При этом бетон воспринимает сжимающие усилия, а сталь - растягивающие.

В фортификации бетон применяется с конца XIX в. В СССР был накоплен богатый опыт проектирования и сооружения крупных гидротехнических сооружений, разработаны передовые методы организации и механизации бетонных работ, оправдавшие сеЬя и в практике форгстрои- тельства. Для устройства ж/б сооружений обычно применяли портландцемент марки не ниже 400. Расчётную прочность бетон набирает за 2S суток. С 1932 г. применялся бетон марки 300, с 1940 г. - новый бетон марки "ХТ" марки 550. По подвижности бетонные смеси разделяют на жёсткие и пластичные (подвижные). Подвижность бетонной смеси необходима для производства работ и обеспечения высокого качества бетона.

В соответствии с предписаниями по строительству УРов фортсооруже- ния следовало всегда выполнять из армированного ж/б. Обычный неар- мированный бетон мало пригоден для использования в фортификации вследствие его слабой устойчивости на обстрел.

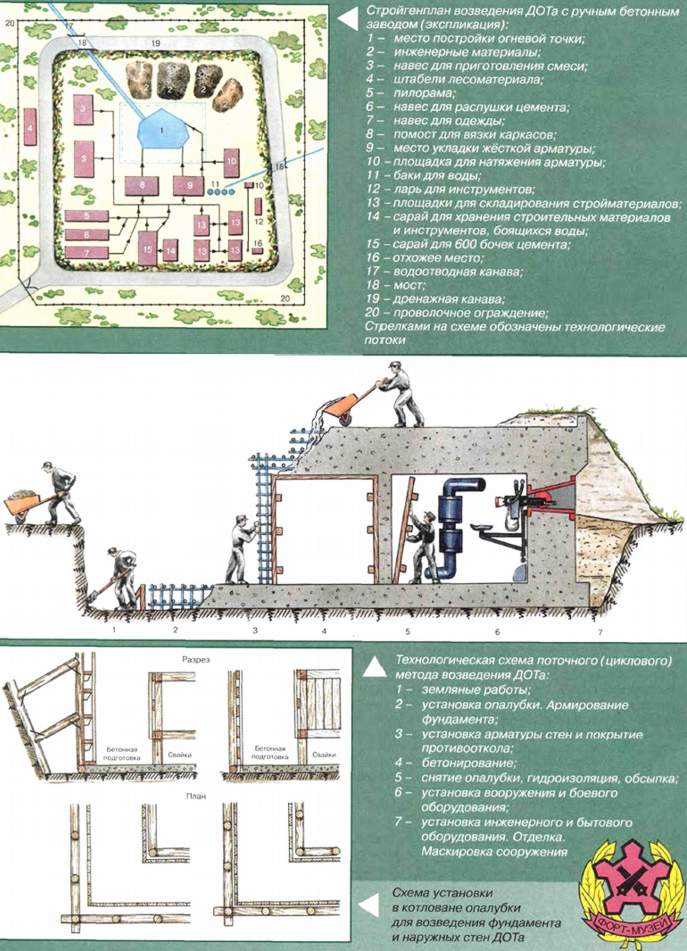

Непосредственным возведением и оснащением ж/б ДОТов занимались военные - сапёрные, инженерные и специальные технические части. На подготовительных работах - отрывка котлованов, заготовка песка, щебня, древесины - широко использовалось местное гражданское население. Сначата в районе строительства устанавливались полевые бетонный и лесопильный заводы, проводились маскировочные работы. Территория вокруг возводимого объекта обносилась колючей проволокой, высоким забором и молодыми ёлками. Котлован отрывался обычно с использованием лопат и тачек, реже - с помощью механизмов.

На дно котлована укладывался слой щебня, заливался бетонный фундамент, устанавливалась опалубка и арматура, монтировались бропекоро- ба под вооружение, после чего бетонировался ДОТ с одновременной установкой части оборудования. Процесс бетонирования, чтобы не происходило расслоение бетона, которое могло ослабить сооружение, продолжался непрерывно около двух суток. После затвердения бетона опалубка снималась, монтировались вооружение и оборудование. На заключительном этапе устраивалась гидроизоляция (наружные стены нокрыватись битумом), проводились обсыпка и маскировка готового ДОТа.

Весь технологический процесс возведения ДОТа состоял из циклов. Работы по строительству монолитных ж/б фортсооружений велись поточным или цикловым методом.. В 1933 г. строительство отдельных фортов было разбито на 10 циклов:

  1. й - устройство вспомогательных построек, маскировка работ по возведению сооружения, разбивка и посадка сооружения на местности, земляные работы.
  2. й - установка наружной и внутренней опалубки, эстакады, закладных частей, пробок и т.д.. армирование фундамента сетками. По мере установки внутреннего и наружного каркасов устанавливались закладные части и "пробки": броневые двери, короба амбразур, вентиляционные грубы, скобы для сообщения между этажами, короб перископа и т.д. Пробки и короба удалялись после твердения бетона и снятия опалубки, и на их месте оставались отверстия, проёмы, ниши и т.д.
  3. й - установка гибкой (сетки) и жёсткой арматуры стен, покрытия (иротивооткольной одежды), установка бетоноспускных воронок, лотков, бункеров и других приспособлений для бетонирования. В качестве проти- вооткольного средства применялось волнистое листовое железо или кольчужная сетка.
  4. й - бетонирование. Бетонирование велось непрерывно слоями в 15-25 см с тщательным уплотнением. В узких местах укладывался пластичный бетон и уплотнялся виброиглами или штыкованием. По окончании бетонирования верхняя поверхность покрытия тщательно заглаживалась и железнилась.
  5. й - снятие наружной опалубки, гидроизоляционные и дренажные работы, вводы кабелей в ДОТ. устройство двориков у входа, устройство запасных лазов, дымоходов, обсыпка сооружения.
  6. й - снятие внутренней опалубки. установка дверей, люков и т.д. Устраивался дренаж, наружные поверхности покрывались битумом, производился ввод в ДОТ кабелей, выводился дымоход, выполнялась обсыпка. Одновременно устраивали подходы к ДОТу - ходы сообщения и дворики у входа.
  7. й - установка вооружения и боевого оборудования, после чего объект становился боеспособен!
  8. й - установка сантехнического и электросилового оборудования: оборудование водоснабжения, бурение скважин.
  9. й - установка бытового оборудования, внутренняя отделка.
  10. й - маскировка сооружения.

Эта последовательность не всегда строго соблюдалась, поскольку при задержке работ одного цикла работы следующего цикла выполняли, не дожидаясь завершения предыдущих.

Для сооружений второго поколения (после 1938 г.) число циклов, согласно указанию Инженерного Управления РККА от 7 мая 1940 г. № 333297. увеличили до 14. В отдельные циклы были выделены установка тяжёлых броневых амбразурных коробов, их бетонирование, установка систем связи, управления и наблюдения, монтаж силового оборудования, монтаж ФВУ. установки регенерации воздуха и систем отопления, сдача объекта в эксплуатацию. Обратите особое внимание - последний обязательный цикл - маскировка ДОТа! Поэтому, если сегодня где-то открыто возвышается бетонная коробка ДОТа военной поры, это говорит лишь об одном - сооружение было не достроено и не сдано госкомиссии в эксплуатацию.
